六是精细施工确保环境整洁。施工期间,济南热电将按照施工标准化要求,加强对施工现场周边环境及公共设施的保护,减少因施工对市容环境和绿化造成的污染。采取洒水压尘措施,杜绝扬尘发生,保证晴天无扬尘,洒水不沾泥。

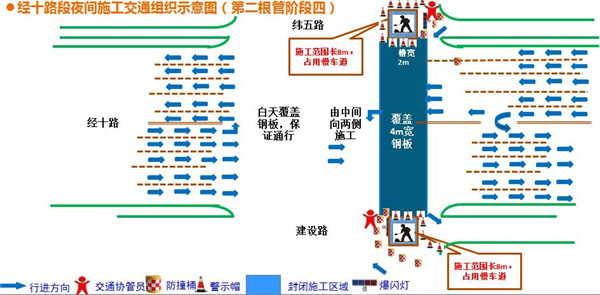

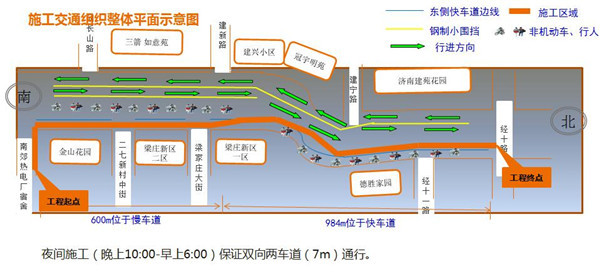

二是经十路段夜间施工,白天恢复。经十路口将在白天覆盖钢板,保证交通通畅,夜间局部封闭施工。管道分两次开挖和安管,先挖坑并施工第一根管道,完成后按同样的顺序施工第二根管道,施工期间根据需要,封闭相应车道。
》》购91乐居卡 享百倍返现优惠
届时,建设路沿线及岔路街片区的热用户,今冬将享受到优质稳定的高温水热源。
房价查询:
》》济南最火的免费看房利器 就 在码上专车
》》低点 、低点、还能再低点!济南最优惠房源在这里!
五是安排交通协管合理引导车辆。济南热电将在沿线各路口安排16名交通协管人员进行交通疏导,引导社会车辆通行。
》》买房宝典:济南在售楼 盘高级搜索
西部片区热网牵手 惠及周边百万平米用户
四是设置完备的交通标识。施工期间对作业区域采用钢制小型围挡、防撞桶、隔离帽进行封闭,并在施工路段设置爆闪灯和电子指路绕行等标志。

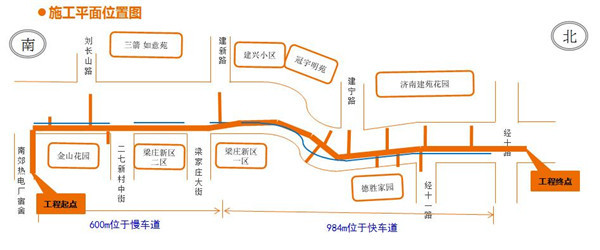

本次施工占用建设路东侧慢行一体以及部分机动车道,封闭宽度4米。综合平时交通流量,济南热电在交警部门大力支持下,采取多项措施减少对市民出行的影响。

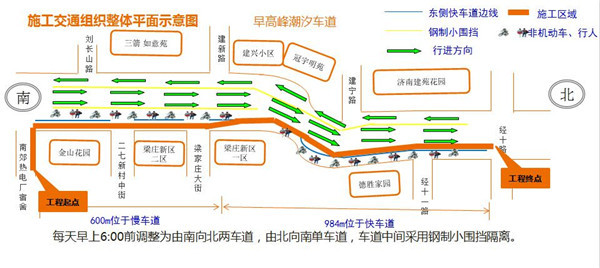

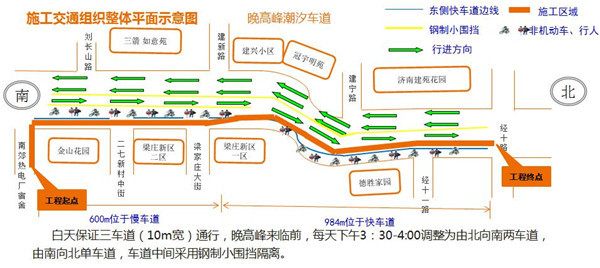

交通咋办?潮汐车道通行 多项措施减少出行影响

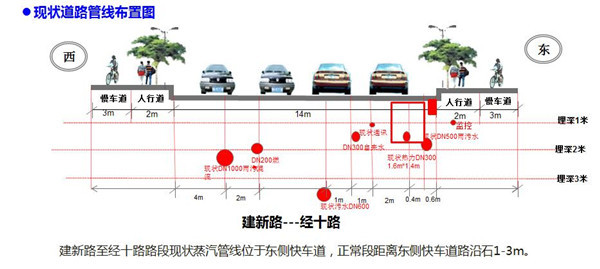

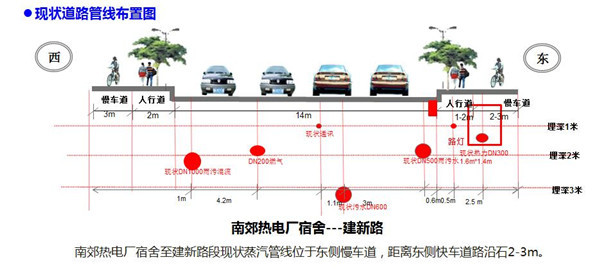

三是划分四个区域同步推进施工。综合现状道路宽度,施工区域位置,济南热电将施工路段细分为四个区域,一分区为南郊热电厂宿舍至建新路;二分区为建新路至建宁路;三分区为建宁路至经十一路;四分区为经十一路至经十路。在路口等特殊路段,沟槽开挖完成后,白天填入吨包,铺设钢板,钢板四周用坡道板顺接,便于车辆通行。
又一条道路即将加入施工队伍,不过暂时的拥堵带来的将是长期的实惠和利好。记者从济南热电获悉,8月23日起,建设路将进行燃煤替代、危旧蒸汽管网汽改水配套供热主管网改造工程。完工后,将形成西部片区热网牵手互补模式,增加供热安全稳定性,惠及100多万平方米供热用户,届时,建设路沿线及岔路街片区的热用户,今冬将享受到优质稳定的高温水热源。
实施燃煤锅炉替代后,岔路街周边约100万平方米片区热用户失去了主力热源,建设路高温水管网是他们的供暖保障线。为确保上述热源所供片区居民今冬能安全稳定用热,作为南北主供热通道的建设路蒸汽热网必须实施改造。
》》楼市进入平稳期 8月济南预计十余盘开盘
工程为何要选择在这个时候实施?据了解,建设路蒸汽热力管网是济南市最早建设运行的供热管网之一,始建于上世纪80年代,上世纪90年代进行过一次改造,现有DN325蒸汽管网已连续运行20多年。随着运行时间的增加,管网逐渐老化,运行安全性、稳定性下降。2015年,济南热电即多次研究论证对该管网实施汽改水改造。
20岁管网老化周边无主力热源 今年改造势在必行
》》户型图搜索大全 》》楼市电子地图
建设路热网改造工程工期为8月23日至9月24日,工程起点为建设路南郊热电厂宿舍,终点为经十路北侧,全长1656米。沿线将敷设DN800-DN600供热管道,沿途预留13处分支。施工中,将拆除原有蒸汽管线,新建高温水管线占用原蒸汽管线敷设位置。
今年,按照济南市大气污染防治总体工作部署,为更好地落实节能减排,济南热电将所属35吨/时及以下燃煤锅炉全部淘汰。南郊热电厂2台35吨/时燃煤蒸汽锅炉4月底拆除完毕;岔路街锅炉房3台20吨/时、1台15吨/时燃煤热水锅炉于5月中旬拆除完毕。
工程完工后,将形成西部片区热网牵手互补模式,增加供热安全稳定性,惠及100多万平方米供热用户,同时可减少烟尘排放约19.93吨,氮氧化物排放约250.36吨,二氧化硫排放约88.78吨。
